敏捷开发实战总结原创
# 敏捷开发团队总结(总结在子长科技工作中)
# 1. 敏捷开发优势
- 作战单位小,一个组长带多个基础开发,基础开发只需要关注卡的内容,业务甚至都不需要懂太多,全局也不需要懂太多就能上手干活。
- 成员工作量方便量化,方便考核。
- 敏捷开发沉没成本比瀑布流开发小,做过的卡都是有价值的任务,不会一整个项目要砍掉,全部都白做。(学软考高级信息系统管理得出结论)
- 会议多,所以所有人对需求的理解没有偏差
小缺点:需求分析产品经理,时间比较紧张,没太多时间画原型图,不利于维护项目。
# 2. 角色和对应的职责
# 1. 角色
- SM:Scrum Master,敏捷专家(奔驰金融部的songjia)
- BA:Business Analysis,Consultant(如:jiasong,zangheng,zhanglin)
- TL:Tech Lead,Architect(如:子长的liwei,liuwei。奔驰金融部的xinyi,测试领导like,前端领导yashi)
- PM/PO:Project Manager(如:子长的gupeng,wangzhen。奔驰金融部的zhuangjie、sutong)
- Developer:Developer、FE、BE、App(如:我、likun、jiahao、wenyu、jiaojiao)
- QA:QA Engineer, Automation Engineer, Tester(功能测试majie、自动化测试hongliang)
- UI/UX:Designer, User Interaction(子长科技的qulingqian)
- DevOps:Development and operation(cg公司的shaopeng、donghui)
- Annotation:子长本部有,大概是做标注的(如:fanqian,成都的同事)
- Others:辅助型职位(如:yangleilei,hejunyi)
# 2. 职责
SM职责:
- 统筹当前敏捷周期的任务卡进度,协调各人员顺利完成开结卡,组织敏捷周期开板、结板、任务估点会议。
BA职责:
- 收集并整理客户的需求,包括奔驰金融部用户和奔驰经销商用户的需求。
- 整理业务流程,细化并拆分故事点,做成一张一张的任务卡,卡分为story和enabler,卡内写清一个一个的action功能点。
- 输出原型图,与UI对齐界面和业务逻辑,对齐交互设计。
- 开发完成任务卡,并结卡后验收。
TL职责:
- 梳理项目业务流程,根据每个敏捷周期的任务,协助BA拆分任务点,按照一个周期人均7个点来拆分卡,将卡合理分配给组员,参与估点会、开/结卡会议,检查组员卡片的实现方案是否可行,检查组员卡片完成情况是否满足要求。
- 解决环境上的报错问题,发布上线版本(准备上线前的拉分支、需要执行的SQL脚本、需要配置的K8S的ConfigMap,以及解决可能遇到的Bug)。
- 总结当前项目技术栈和流程,与新加入的组员分享,尽快拉平所有人员的工作能力,使之至少能满足能干活。
PM/PO职责:
- 负责和外部团队沟通。
- 制定团队计划,规划里程碑等工作。
- 负责促成各种活动/会议按时、高效的召开。
- 识别和消除团队的障碍,保证团队运作流畅。
Developer职责:
- 负责用户故事的需求澄清、设计、开发。
- 技术方案的调研、修复安全问题。
- 编写技术文档、单元测试编写、业务自测。
DevOps职责:
- 审核架构设计合理性。
- 分析安全风险。
- 环境和Pipeline搭建。
- 环境设置和程序部署。
- 系统问题分析和处理。

# 3. 能力团队/执行团队 - 团队说明
# 1. 人员配比:
1 TL/PM/BA : 3-5 Developer : 1 QA
- 管理团队,尽可能保持2人次及以上。
- 团队规模的扩大一般都是指开发人员数量扩大,当团队规模扩大时,BA和QA数量需要等比扩张。
- DevOps,Annotation团队可以在不同Project共享,对于规模不大的项目,管理人员也可以共享。
# 2. 岗位交叉:
- 实际应用中,只有Developer和DevOps可以交叉,并且是Developer兼顾DevOps。
- TL可以兼顾Developer和DevOps。
- 其他岗位务必保证独立。
# 4. 能力团队/执行团队 - UI/UX,QA和Annotation
# 1. QA职责:
- 对用户故事进行功能测试。
- 制定测试策略,包括但不限于功能测试、回归测试、冒烟测试、性能测试、安全测试、验收测试。
- 编写自动化测试。
- 搭建测试环境和准备测试数据。
- 维护测试用例。
- 度量团队质量指标,例如缺陷密度。
- 分析和重现收到的缺陷。
# 2. Annotation职责:
- 训练数据的准备。
- 数据结果的审核。
# 3. UI/UX职责:
- 输出软件产品的用户界面。
- 持续优化软件产品的交互设计。
- 统一软件产品的风格,输出设计元素。
- 维护设计系统,对常用组件进行规范化。
- 对可用性进行分析,例如响应式布局下各种屏幕尺寸的设计。

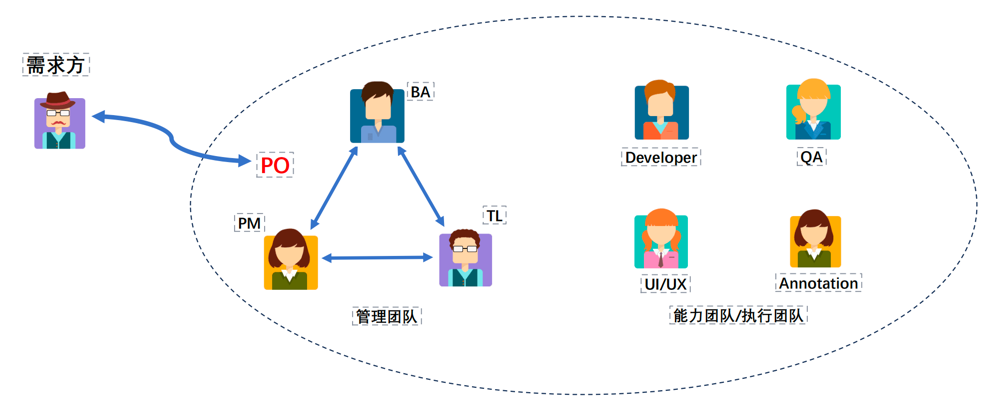

# 5. 谁和需求方对接?
- PO和需求方对接。
- PO不是对接所有,需要指定特定人对接特定事。
- PO不是处理所有事,他更多的事是把任务分出去。
- 对的人做对的事,“对”是相对的。
# 6. 项目工具
- JIRA、Confluence、Figma(主要是原型图设计,预览等)、GitHub、DevOps相关工具、Docker、Kubernetes等。

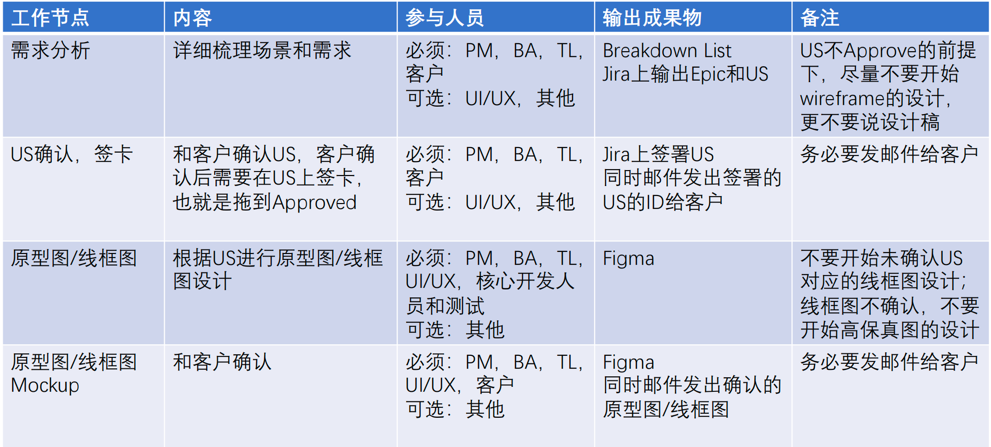

# 7. 项目流程
# 8. 项目常见的会议
- 敏捷开发会议:grooming估点会(大家在Teams上视频会议,把卡的点数发给奔驰的技术领导),开结卡会,每日站会,开板Sprint会(两周为一周期,业界常规做法),code review(结卡后下午开),Sprint review(周期结束最后一天开,也就是第二周周五回顾下卡)
- 使用工具:敏捷开发工具:JIRA(卡相关的管理)、Confluence(记录文档,更新脚本什么的)
# 9. 常见的项目管理问题,以及解决方法
- 如果延期了怎么解决?
- 延期原因主要有以下:1.预估时间不准.2.开会过多,开发和qa时间被挤压3.因为需求膨胀导致延期的不多,第二周周四排下周的任务的时候,会根据上个开发周期留下来没做完的,根据卡的位置决定优先级高低,越往上越高 总结解决方式: 1.加班.2是不是能拖到下下周期做. 但是不会砍需求
- 工作点数怎么确认的?
- 开发自己觉得需要的时间评估出来,再由pl(奔驰自己的人)决定,决定后可以申诉
- 工作时间粒度问题?
- 一般是半天到四天
